Suivi de chantier excel : modèle de tableau et guide pratique
Téléchargez un modèle de suivi de chantier Excel complet avec tableau de bord, planning, budget et indicateurs pour piloter chaque projet de chantier efficacement.
Sommaire
Cet article vous guide pour construire un suivi de chantier sous Excel : structure du classeur, colonnes indispensables, formules utiles et indicateurs de pilotage. Il présente aussi les limites du tableur et les alternatives adaptées aux artisans et aux TPE qui suivent plusieurs projets en parallèle.
Créer un tableau de suivi de chantier
Un suivi de chantier fiable commence par un classeur clairement organisé. Avant de saisir la première tâche, définissez le contexte du projet : maître d’ouvrage, site, jalons principaux et responsables. Cette base rend le document lisible pendant toute la durée du chantier.

Les onglets essentiels du modèle
Pour exploiter correctement un tableau Excel de suivi de chantier, séparez les informations dans des onglets distincts dès la création du fichier. Les données de planning, de budget et de qualité restent ainsi faciles à consulter, même lorsque plusieurs intervenants travaillent sur le dossier. Protégez ensuite les formules afin d'éviter leur suppression lors des mises à jour hebdomadaires.
- Planning recense les phases, les tâches, les responsables, les dates et les statuts. C'est l'onglet de référence en réunion de chantier.
- Budget compare, poste par poste, le coût prévu et le coût réel, puis calcule automatiquement l'écart.
- Qualité / Sécurité rassemble les non-conformités, les contrôles et les agréments, avec une colonne précisant si chaque document est validé ou doit encore être suivi.
Conservez un modèle vierge à part des classeurs actifs. Cette précaution maintient une structure identique d'un projet à l'autre et sécurise les habitudes de suivi, y compris lorsque l'équipe évolue.
| Onglet | Contenu principal | Formule clé |
| Planning | Phases, tâches, dates, statuts | DATEDIF pour les durées |
| Budget | Coûts prévus / réels par poste | SOMME.SI.ENS par phase et mois |
| Achats | Commandes, livraisons, taux à l'heure | NB.SI.ENS pour les retards |
| Qualité / Sécurité | Non-conformités, contrôles, agréments | SI pour alertes de seuil |
| Ressources | Équipes, matériel, disponibilités | RECHERCHEV pour les tarifs |
| Reporting | Synthèse par phase, estimations mensuelles | SOMME.SI.ENS cumulées |
Les données à renseigner par tâche
Un tableau de suivi de chantier n'est pertinent que si chaque tâche est renseignée de manière complète et homogène. Le statut doit notamment être actualisé à chaque réunion pour correspondre à la situation réelle sur le terrain. Utilisez une nomenclature commune afin d'éviter les interprétations différentes entre le bureau et le chantier.
- Phase ou lot situe la tâche dans le découpage WBS, du gros œuvre aux finitions, et facilite la lecture chronologique.
- Dates et durée indiquent la date de début, la date de fin prévue et la durée calculée. La dépendance précise quelle tâche précédente doit être terminée.
- Statut et avancement reposent sur quatre valeurs standardisées : à faire, en cours, terminé et bloqué. Un pourcentage d'avancement complète ces informations pour chaque tâche.
- Responsable et ressources identifient la personne en charge, ainsi que les équipements ou sous-traitants mobilisés.
Ajoutez une colonne dédiée au suivi documentaire : plans, devis, comptes rendus et agréments doivent être associés à une mention de validation ou de suivi. Cette traçabilité protège l'entreprise et permet de concentrer les réunions sur les blocages concrets.
Structurer le dossier de projet
En pratique, avec Flex CRM, chaque projet peut être rattaché à un client dans un espace unique : e-mails, appels, notes, documents et tâches y sont regroupés. Cette gestion centralisée limite la dispersion entre plusieurs outils et conserve l'historique des actions menées par chaque collaborateur. La ressource pour optimiser le suivi de chantier avec Excel montre comment articuler le modèle Excel avec l'organisation du terrain, notamment pour les entreprises à rayon d'action étendu.
Plusieurs collaborateurs peuvent alors intervenir sur un même dossier sans éparpiller les informations. La gestion de projets avec un CRM complète le tableau de suivi pour les équipes qui pilotent plusieurs chantiers en parallèle et recherchent une vision partagée en temps réel.
Piloter le suivi de chantier Excel
Une fois le classeur structuré, la qualité du pilotage repose sur la rigueur de construction et de mise à jour du planning. Un planning de chantier Excel mal calibré dès le départ crée des écarts que les formules ne suffisent pas à corriger. La méthode de construction conditionne donc la fiabilité du suivi de chantier sur Excel.

Construire un planning de chantier réaliste
La différence se joue sur la précision des estimations. Pour établir un planning de chantier Excel fiable, appuyez-vous sur les rendements habituels des équipes et sur l’avis des chefs de chantier, plutôt que sur des durées optimistes.
La méthode PERT simplifiée fournit un cadre rigoureux : la durée estimée se calcule selon la formule (optimiste + 4 × réaliste + pessimiste) / 6. Pour une pose de carrelage sur 60 m², avec une estimation de 3 jours au mieux, 5 jours en scénario réaliste et 8 jours au pire, la durée PERT atteint 5,2 jours. Plus prudente qu’une simple moyenne, cette estimation intègre les aléas sans gonfler artificiellement le planning.
Intégrez également les tâches moins visibles : demandes de permis, commandes de matériaux et délais de séchage. Une chape béton nécessite au minimum trois semaines avant la pose d’un revêtement.

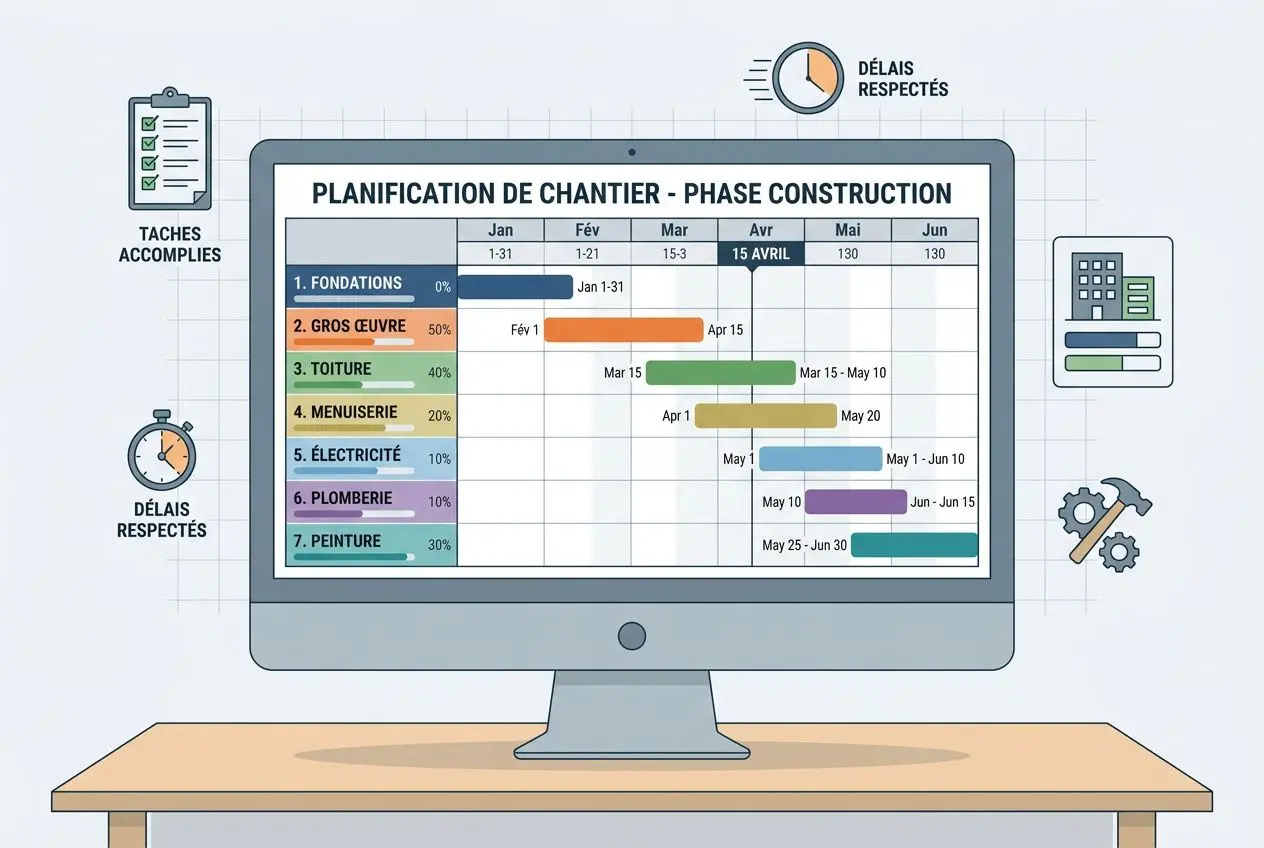

Créer un planning chantier en Gantt
Pour construire un tableau de bord de gestion de projet sous Excel, le diagramme de Gantt reste l’outil central. À gauche figurent les tâches; à droite, une ligne de temps colore les périodes d’intervention. La mise en forme conditionnelle distingue les tâches à l’heure, en retard ou bloquées, sans intervention manuelle.
Pour construire ce planning chantier Excel, procédez par étapes :
- Listez les tâches par phases chronologiques, selon le découpage WBS : démolition, gros œuvre, réseaux, cloisonnement et revêtements.
- Ajoutez les dates de début et de fin pour chaque tâche, puis créez une ligne de temps par jour ou par semaine, selon le niveau de précision recherché.
- Appliquez la mise en forme conditionnelle afin de coloriser automatiquement les cellules et d’utiliser un code couleur par statut : à l’heure, en retard ou bloqué.
Une fois le Gantt installé, vérifiez les dépendances de type Fin-Début pour chaque enchaînement critique. En rénovation, le cloisonnement ne peut commencer qu’après l’achèvement des réseaux d’électricité et de plomberie. Ce séquençage limite les conflits entre corps d’état et protège la planification initiale.
Suivre les écarts et dépendances
Le planning doit comparer en continu les dates prévues et les dates réelles. Exemple : le terrassement était prévu à J+0 et réalisé à J+2; les fondations n’ont accusé aucun écart; l’élévation des murs a pris trois jours de décalage. Inscrits en jours dans la colonne dédiée, ces écarts donnent une lecture immédiate de la dérive cumulée sur l’avancement des travaux.
Mettez cette comparaison à jour chaque semaine, idéalement pendant la réunion de chantier. Vous conservez ainsi une version de référence partagée par les intervenants et évitez la circulation de plusieurs fichiers concurrents.
Un outil de pilotage doit rester vivant. Chaque mise à jour hebdomadaire aide à ajuster les ressources, à anticiper les conflits d’intervention et à prévenir le client lorsque les délais dérivent.
Choisir le bon outil pour chaque projet
Excel convient à un chantier unique piloté par une équipe restreinte. Dès que les projets se multiplient ou que plusieurs intervenants doivent modifier le même fichier, ses limites apparaissent. Les connaître aide à choisir le bon outil au bon moment et à éviter les pertes d’information en cours de chantier.

Mesurer le budget et l’avancement
Un logiciel de gestion de chantier et Excel se distinguent surtout par la mise à jour en temps réel et le travail collaboratif. Pour une seule personne, un tableau Excel de suivi du budget reste efficace sur un chantier sur Excel : la comparaison entre le prévu et le réalisé par poste révèle immédiatement les dépassements. Une maçonnerie budgétée à 8 000 € et facturée à 8 500 € affiche ainsi un écart de 500 €, calculé automatiquement avec SOMME.SI.ENS. Le suivi des heures réelles et planifiées obéit à la même logique : 30 heures d’écart entre 150 heures prévues et 180 heures pointées signalent une estimation insuffisante ou un aléa imprévu.
- Les coûts directs regroupent les fournitures, le matériel propre ou loué, la main-d’œuvre salariée ou intérimaire et la sous-traitance affectée au chantier.
- Les coûts indirects intègrent une part des frais généraux imputée au projet : carburant, déplacements, pensions et locations ponctuelles de matériel.
- Le suivi des achats enregistre les commandes et les livraisons afin de calculer un taux de livraisons à l’heure et de prévenir les retards d’approvisionnement.
Un modèle Excel bien construit automatise ces calculs et déclenche des alertes avec la formule SI lorsqu’un poste dépasse le seuil de tolérance fixé. En complément, l’onglet Reporting consolide les données mensuelles et fait ressortir la tendance de trésorerie sur l’ensemble du projet. Le conducteur de travaux dispose ainsi d’une base claire pour arbitrer pendant les réunions de suivi.
Les indicateurs du tableau de bord chantier
Un tableau de bord chantier efficace rassemble 5 à 10 indicateurs réellement utiles, chacun associé à une plage de résultats acceptable et à une zone de tolérance. Les indicateurs de délai mesurent le respect des échéances, les tâches bloquées et les retards cumulés. Ceux liés aux moyens couvrent les coûts de main-d’œuvre, de machines et de consommables. Les indicateurs qualité suivent les non-conformités critiques avec NB.SI.ENS, tandis que les rapports journaliers alimentent les indicateurs de sécurité. Un pilotage lisible repose sur cette sélection resserrée : trop de données noient l’essentiel et ralentissent les décisions sur le terrain.
Quand dépasser le chantier sur Excel
Excel atteint ses limites lorsque plusieurs équipes interviennent sur des projets de tailles variées. Les mises à jour restent manuelles, le travail simultané crée des conflits de versions et l’accès depuis le chantier, sur tablette ou smartphone, demeure difficile. Pour maintenir une construction de chantier efficace à grande échelle, il faut un outil capable de centraliser les projets, les tâches, les documents et les échanges dans un espace accessible à tous, sans risque de perte de données. Aucune formule ne corrige cette limite structurelle du tableur.
Lorsqu'un client demande un point d'avancement, l’historique des échanges doit être disponible sans chercher dans plusieurs applications. Flex CRM centralise les dossiers clients, les projets, les tâches, les documents et les relances SMS dans un espace commun. Son listing filtrable indique rapidement les projets qui avancent, ceux qui sont bloqués et ceux qui nécessitent une relance. Chaque projet est attribué à un collaborateur commercial et administratif afin de clarifier les responsabilités, tandis que l’historique des actions de chaque utilisateur reste conservé dans le dossier. Cette traçabilité dépasse ce qu’un modèle Excel peut offrir nativement à une équipe mobile.
Foire aux questions
Comment créer un tableau de suivi de chantier sur Excel ?
Créez un classeur avec des onglets distincts pour le planning, le budget, les achats, la qualité et le reporting. Dans l'onglet Planning, indiquez pour chaque tâche la phase ou le lot, le responsable, les dates de début et de fin, la durée, les dépendances, le statut, à faire, en cours, terminé ou bloqué, ainsi que le pourcentage d'avancement. Verrouillez les formules afin d'éviter toute suppression, puis conservez un modèle vierge pour vos prochains projets. Mettez le fichier à jour chaque semaine pendant la réunion de chantier : ce suivi de chantier reste ainsi exploitable par toute l'équipe.
Comment créer un planning de chantier Excel avec un diagramme de Gantt ?
Commencez par classer les tâches selon leur phase, puis ajoutez les dates de début et de fin. Sur la même feuille, créez une ligne de temps par jour ou par semaine. La mise en forme conditionnelle colore automatiquement les périodes d'intervention et fait apparaître les barres du Gantt. Attribuez ensuite une couleur à chaque statut, à l'heure, en retard ou bloqué, afin d'aider le chef de chantier à arbitrer rapidement. Vérifiez enfin les dépendances Fin-Début pour les enchaînements critiques avant de transmettre le planning à l'équipe.
Quelles sont les limites d'Excel pour la gestion de chantier et quand faut-il changer d'outil ?
Excel peut convenir à un chantier unique suivi par une personne ou une petite équipe qui travaille à tour de rôle sur le même fichier. La gestion se complique dès que plusieurs collaborateurs doivent intervenir en même temps : les conflits de versions augmentent le risque de perdre des données, tandis que l'accès depuis le terrain reste limité sur tablette ou smartphone. Le chantier sur Excel montre alors ses limites, notamment pour centraliser les échanges et l'avancement. Un outil comme Flex CRM devient pertinent lorsque l'entreprise mène plusieurs projets en parallèle et souhaite regrouper les dossiers clients, les tâches, les échanges et les relances, sans multiplier les fichiers ni perdre la traçabilité des actions.
